Combien de temps prévoir pour le terrassement d’une piscine ?
- Combien de temps prévoir pour le terrassement d'une piscine ?
- Les étapes qui composent la durée réelle du chantier
- Combien De Temps Terrassement Piscine selon le terrain ?
- Durées indicatives selon le type de projet
- Les facteurs qui peuvent retarder le creusement
- Préparer le terrain pour gagner du temps sans brûler les étapes
- Après l'excavation : ce qui prolonge le chantier piscine
- Quand faire intervenir un professionnel du terrassement ?
-
Questions fréquentes
- Combien de jours faut-il pour creuser une piscine standard ?
- La météo peut-elle retarder le terrassement d'une piscine ?
- Faut-il évacuer toute la terre excavée ?
- Quel engin est utilisé pour le terrassement d'une piscine ?
- Peut-on terrasser une piscine sur un terrain en pente ?
- Le terrassement comprend-il la dalle de la piscine ?
- Comment éviter les mauvaises surprises pendant le terrassement ?
Le terrassement d'une piscine prend généralement de un à cinq jours de travail pour un bassin familial standard, hors délais administratifs et interventions annexes. Sur un terrain plat, accessible aux engins et sans roche, l'excavation peut être réalisée très vite. Une pente, un sol argileux, des réseaux enterrés ou une évacuation compliquée des terres peuvent en revanche étirer le calendrier.
La durée ne dépend donc pas uniquement des dimensions du bassin. Elle repose aussi sur la préparation du chantier, la nature du sous-sol, le type de piscine choisi et la coordination entre le terrassier, le pisciniste et les autres intervenants. Un planning réaliste évite surtout de voir une toupie de béton ou une équipe de pose arriver avant que le fond de fouille ne soit prêt.

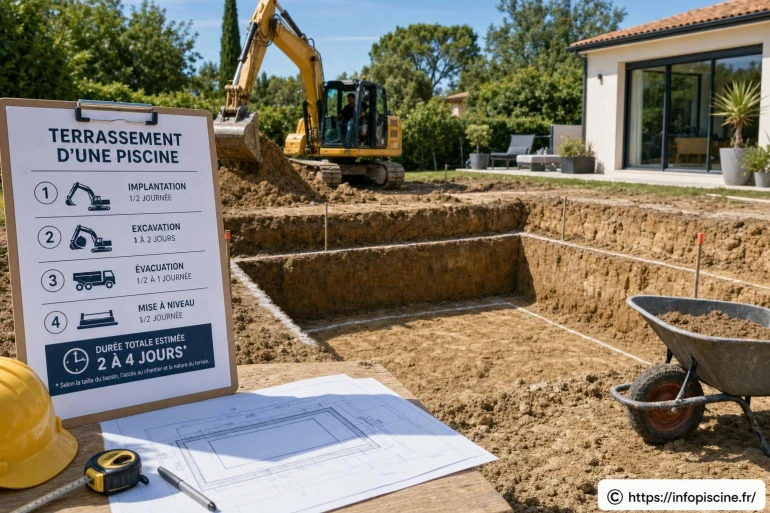

Combien de temps prévoir pour le terrassement d'une piscine ?
Pour une piscine enterrée courante, prévoyez deux à trois jours lorsque le terrain est simple et que l'accès est fluide. Cette estimation inclut habituellement le décapage de la terre végétale, le creusement, la mise à niveau du fond et le façonnage des pentes nécessaires.
Le délai grimpe facilement à quatre ou cinq jours si les déblais doivent être chargés et évacués, si le sol contient beaucoup de pierres ou si une mini-pelle doit travailler dans un espace étroit. Dans les configurations les plus délicates, le terrassement ne se limite plus à creuser : il faut stabiliser, drainer, soutenir les terres ou adapter le projet au relief existant.
Les étapes qui composent la durée réelle du chantier
Un terrassement fiable suit une succession d'opérations précises. Certaines sont rapides, d'autres demandent davantage de soin car quelques centimètres d'erreur peuvent compliquer la pose de la structure, du radier ou du système de drainage.
- Le piquetage : l'emplacement est matérialisé à partir des plans, avec les marges nécessaires autour du bassin.
- Le décapage : la couche de terre végétale est retirée lorsqu'elle est présente, car elle n'offre pas une assise stable.
- L'excavation : l'engin creuse la fosse aux dimensions prévues, en tenant compte de l'épaisseur de la dalle, du remblai et des parois.
- La mise à niveau : le fond est réglé avec précision. Cette étape conditionne la planéité de la future piscine.
- La gestion des terres : les déblais sont stockés sur place, réemployés si possible ou évacués vers une filière adaptée.
- La préparation technique : drainage, lit de gravier, accès aux canalisations et zones de remblai sont organisés avant la phase suivante.
Sur une parcelle dégagée, le piquetage peut être effectué rapidement. En revanche, la préparation d'un accès étroit ou la protection d'une terrasse existante demande parfois une demi-journée supplémentaire. La logistique compte autant que le volume de terre à déplacer.
Combien De Temps Terrassement Piscine selon le terrain ?
La géologie du sol est le premier facteur d'écart entre un planning théorique et la réalité du chantier. Une pelle mécanique avance rapidement dans une terre meuble, mais beaucoup plus lentement lorsqu'elle rencontre des blocs, une ancienne fondation ou une couche rocheuse.
Terrain plat et meuble
Le cas le plus simple. Avec un accès suffisant, le creusement et la préparation peuvent tenir en un à trois jours.
Sol argileux ou humide
Le fond de fouille doit rester stable et sec. Un drainage ou une attente après de fortes pluies peut être nécessaire.
Terrain rocheux
Le rendement de l'engin baisse. Un brise-roche ou un matériel spécifique peut être requis, avec un délai allongé.
Parcelle en pente
La sécurité des talus et la création de niveaux imposent une étude plus attentive et davantage de terrassement.
Un terrain en pente n'interdit pas un bassin, mais il nécessite souvent des solutions adaptées : talutage, murs de soutènement, décaissement par paliers ou évacuation plus importante des déblais. Ces techniques de terrassement sur terrain complexe permettent de sécuriser le projet, mais elles modifient forcément la durée d'intervention.
Un chantier va vite lorsque le terrain est connu, accessible et correctement préparé. Les imprévus commencent souvent sous la première couche de terre.
Durées indicatives selon le type de projet
Le format de la piscine donne une première indication, mais les contraintes locales restent déterminantes. Un bassin compact peut demander plus de temps qu'une grande piscine rectangulaire si l'accès est difficile ou si le sol doit être consolidé.
| Configuration | Durée de terrassement indicative | Points qui font varier le délai |
|---|---|---|
| Petite piscine coque sur terrain simple | 1 à 2 jours | Accès du camion, réglage du fond, évacuation des terres |
| Piscine enterrée standard | 2 à 3 jours | Volume excavé, présence de réseaux, préparation du radier |
| Piscine béton avec formes particulières | 3 à 5 jours | Traçage précis, banquettes, escaliers, profondeur variable |
| Terrain rocheux, humide ou en pente | Variable, souvent plus de 5 jours | Matériel spécialisé, soutènement, drainage, sécurité des talus |
Ces fourchettes concernent le terrassement proprement dit, pas la construction complète. Le délai total d'un projet comprend aussi les démarches préalables, la livraison de matériaux, la réalisation de la structure, les raccordements hydrauliques, le remblai et les finitions autour du bassin.
Les facteurs qui peuvent retarder le creusement
Les retards ne viennent pas toujours d'un problème majeur. Parfois, un portail trop étroit oblige à choisir une machine plus petite, donc moins productive. À d'autres moments, c'est la découverte d'une canalisation, d'un regard oublié ou d'une ancienne dalle qui change l'organisation prévue.
- Un accès insuffisant pour les engins de terrassement et les camions-bennes.
- La présence de réseaux électriques, d'eau, de gaz ou d'assainissement à repérer avant de creuser.
- Des pluies prolongées qui rendent le fond de fouille instable ou boueux.
- Un volume de déblais supérieur à ce qui peut être conservé sur la parcelle.
- Un sol remanié, des remblais anciens, des racines ou des blocs enterrés.
- Une forme de bassin avec fosse à plonger, plage immergée, escalier maçonné ou fond incliné.
Le bon réflexe consiste à traiter ces contraintes avant l'arrivée de la pelle mécanique. Une visite technique sérieuse permet de vérifier les accès, la place de stockage, la circulation des camions et l'emplacement du local technique.
Préparer le terrain pour gagner du temps sans brûler les étapes
Le propriétaire peut faciliter l'intervention en rendant la zone accessible et dégagée. Cette préparation ne remplace pas le travail du professionnel, mais elle évite les temps perdus liés aux obstacles, au stationnement ou au déplacement de mobilier extérieur.
Avant le rendez-vous, retirez les pots, jeux, mobilier, petites clôtures démontables et objets situés sur le trajet des machines. Prévoyez aussi une zone où déposer temporairement les terres si elles restent sur place. Une terre excavée prend beaucoup de volume une fois sortie du sol : ce détail surprend souvent lors des premiers coups de godet.
Lorsque les déblais doivent partir, demandez comment seront organisés les rotations de bennes et l'accès des poids lourds. Cette question a également un impact budgétaire. Pour mieux anticiper cette poste, vous pouvez estimer le prix du terrassement piscine en tenant compte du sol, du volume à évacuer et de l'accessibilité du terrain.
Après l'excavation : ce qui prolonge le chantier piscine
Le trou est creusé, mais la piscine n'est pas encore prête à recevoir sa structure. Selon le système constructif, le terrassier ou le pisciniste prépare ensuite le fond avec un lit de gravier compacté, un drainage ou une dalle béton appelée radier. Le radier est la base plane et résistante qui supporte le bassin.
Pour une coque, le réglage du lit de pose doit être particulièrement précis afin que la structure repose de façon homogène. Pour un bassin maçonné, les travaux se poursuivent avec le ferraillage et le coulage du radier. La météo influence cette phase : une pluie importante peut dégrader un fond fraîchement réglé et demander une reprise avant la suite.
Il faut aussi coordonner les canalisations, le passage des gaines et l'emplacement du local technique. Une préparation faite dans le bon ordre évite de rouvrir des tranchées après la pose. C'est souvent là que se joue la fluidité globale du chantier, plus que sur la seule vitesse d'excavation.
Quand faire intervenir un professionnel du terrassement ?
Un professionnel est vivement recommandé dès qu'il s'agit d'une piscine enterrée. Il connaît les tolérances de niveau, sait évaluer la stabilité des parois et dispose des engins adaptés au volume à déplacer. Pour un projet complexe, un diagnostic de sol peut aussi éclairer les choix de fondation et de drainage.
Le terrassement professionnel apporte surtout une sécurité de méthode : implantation contrôlée, gestion des déblais, adaptation du matériel et coordination avec les étapes suivantes. La rapidité est utile, mais elle ne doit jamais prendre le pas sur la précision. Quelques heures supplémentaires au moment du réglage peuvent éviter des corrections coûteuses lorsque le bassin est déjà posé.
Demandez un planning qui distingue clairement le creusement, l'évacuation des terres, la préparation du fond et les éventuels travaux de drainage. Vous saurez alors si le chantier avance normalement et vous pourrez organiser plus sereinement les livraisons, les raccordements et les intervenants qui suivent.
Questions fréquentes
Combien de jours faut-il pour creuser une piscine standard ?
Pour un bassin enterré standard sur un terrain plat et accessible, le creusement et le réglage du fond demandent souvent deux à trois jours. Le délai peut être plus court pour une petite piscine coque, ou plus long si le sol est rocheux, humide ou difficile d'accès.
La météo peut-elle retarder le terrassement d'une piscine ?
Oui. De fortes pluies peuvent rendre le sol glissant, fragiliser les parois de la fouille et transformer le fond en zone boueuse. Il peut être nécessaire d'attendre un terrain plus stable ou de reprendre le nivellement avant de poursuivre.
Faut-il évacuer toute la terre excavée ?
Pas forcément. Une partie des déblais peut parfois servir à remodeler le jardin, créer un talus ou combler certaines zones. Le surplus doit être évacué, ce qui ajoute des rotations de camions et peut prolonger l'intervention. [ En savoir plus ici ]
Quel engin est utilisé pour le terrassement d'une piscine ?
Une pelle mécanique est généralement utilisée pour creuser la fosse. Sa taille dépend de l'accès au terrain et du volume de terre à déplacer. Dans un jardin étroit, une mini-pelle peut être nécessaire, avec une cadence souvent plus lente.
Peut-on terrasser une piscine sur un terrain en pente ?
Oui, à condition d'adapter le projet. Le chantier peut nécessiter un terrassement par paliers, un mur de soutènement, un drainage ou des mesures de stabilisation. Ces travaux demandent davantage de préparation qu'une implantation sur terrain plat.
Le terrassement comprend-il la dalle de la piscine ?
Le terrassement comprend surtout l'excavation, la préparation du terrain et, selon le devis, le lit de pose ou le drainage. La réalisation du radier ou de la dalle béton peut être incluse ou confiée à un autre intervenant : vérifiez ce point avant le démarrage.
Comment éviter les mauvaises surprises pendant le terrassement ?
Faites contrôler les accès, repérer les réseaux enterrés et valider l'implantation avant le début des travaux. Une visite technique permet aussi d'anticiper la gestion des déblais, les besoins de drainage et les contraintes liées à la nature du sol.
👉 Lire aussi: Quel est le meilleur type de piscine pour votre jardin ?
